我市城乡配电网升级改造工程加快推进

来源:高平市大数据中心 发布时间:2025-12-12 【字体:

  配电网是电力系统的重要组成部分,连接千家万户,是电力供应的“最后一公里”。今年以来,国网高平市供电公司强化统筹部署,科学制定施工方案,配齐人员设备,持续推进城乡配电网升级改造工程,进一步提升城乡电力基础设施保障能力,让群众用电更安全、更可靠、更稳定。

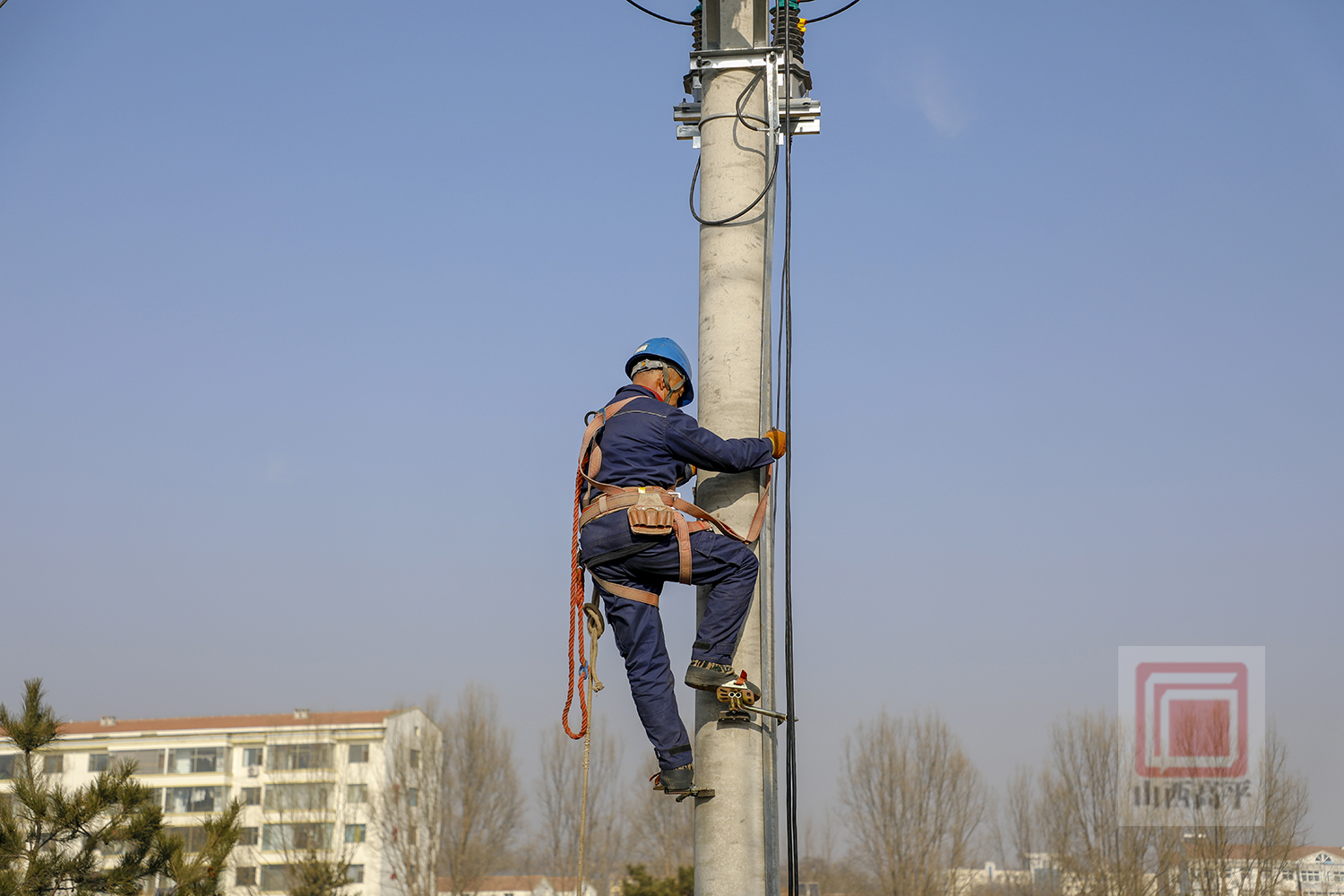

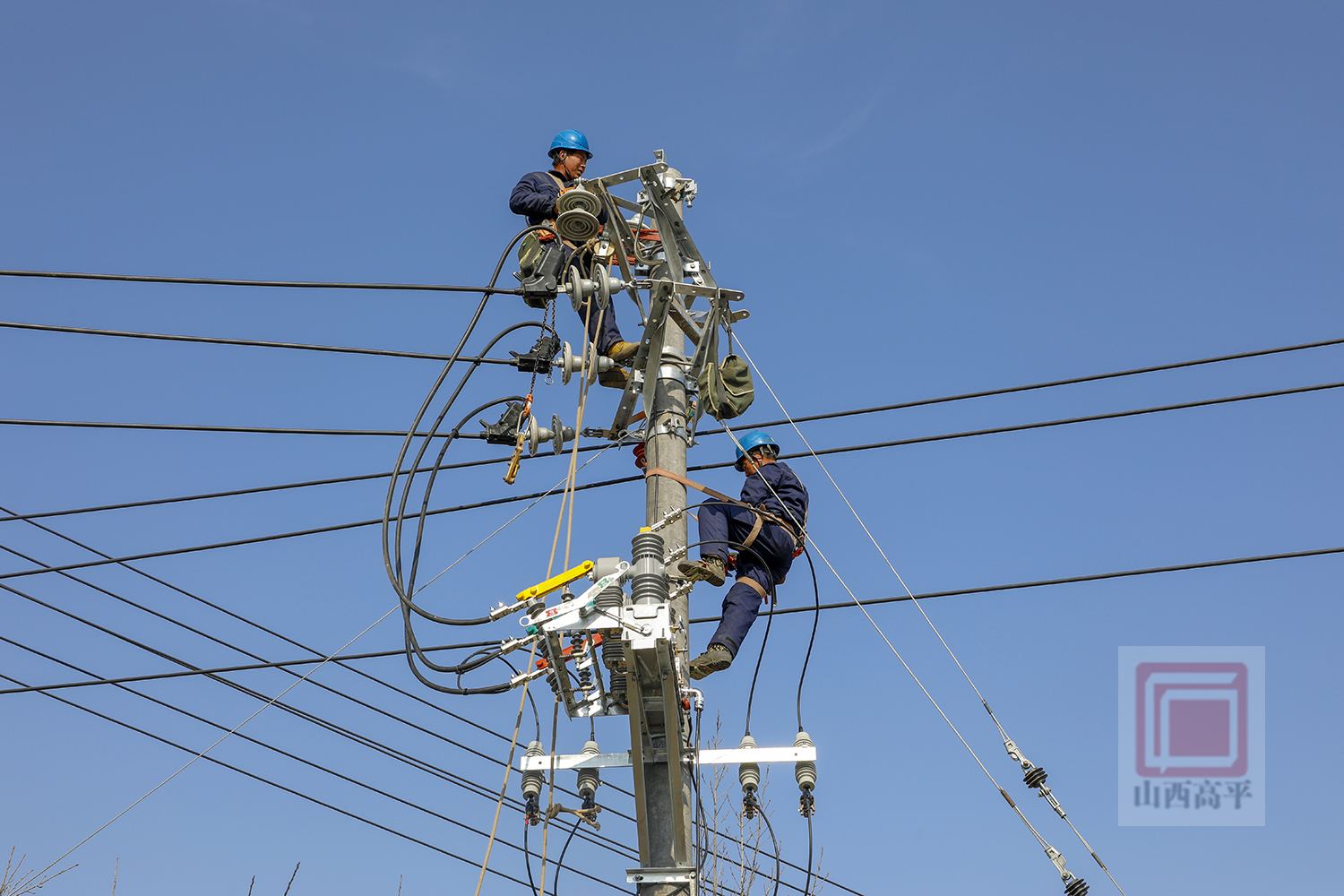

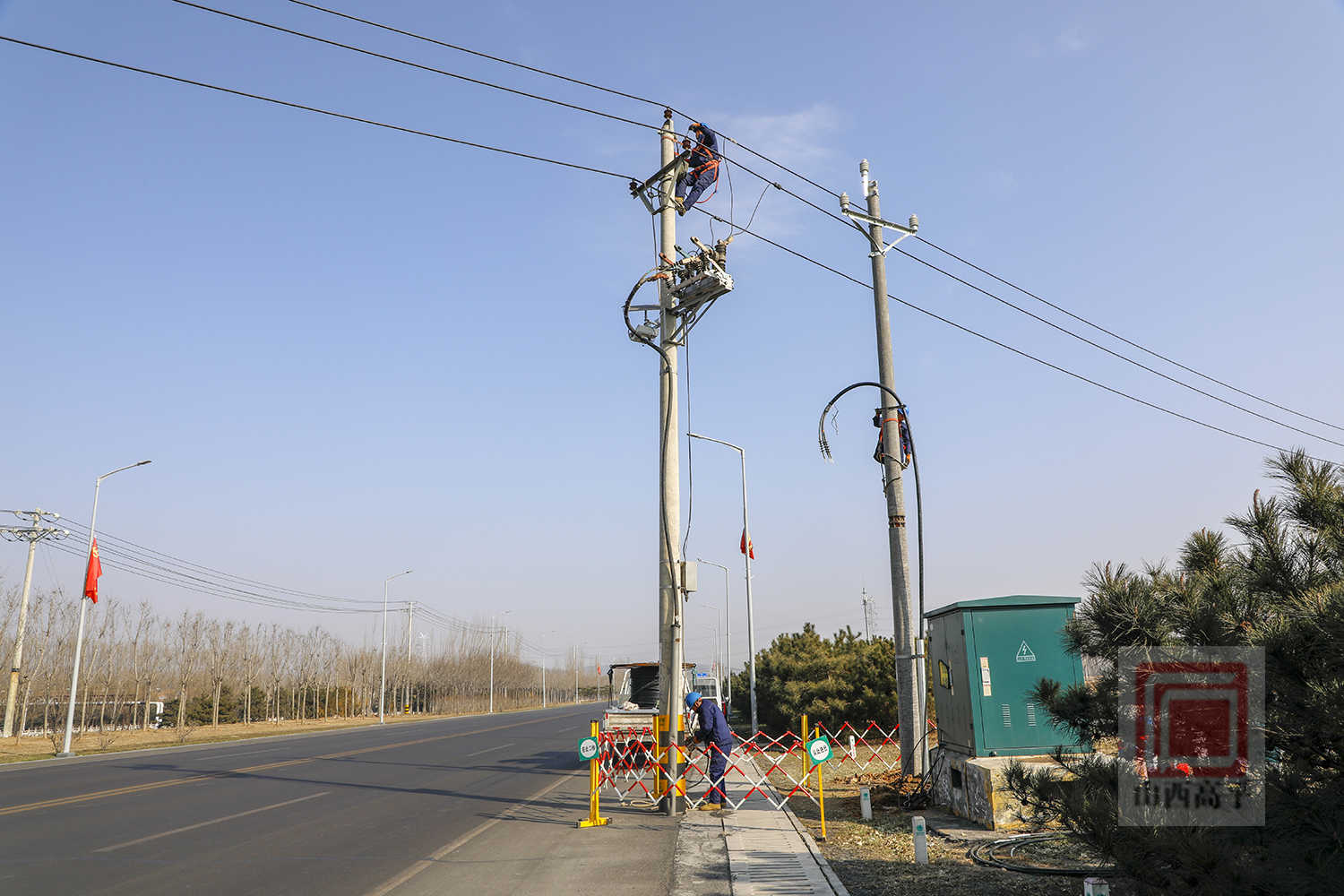

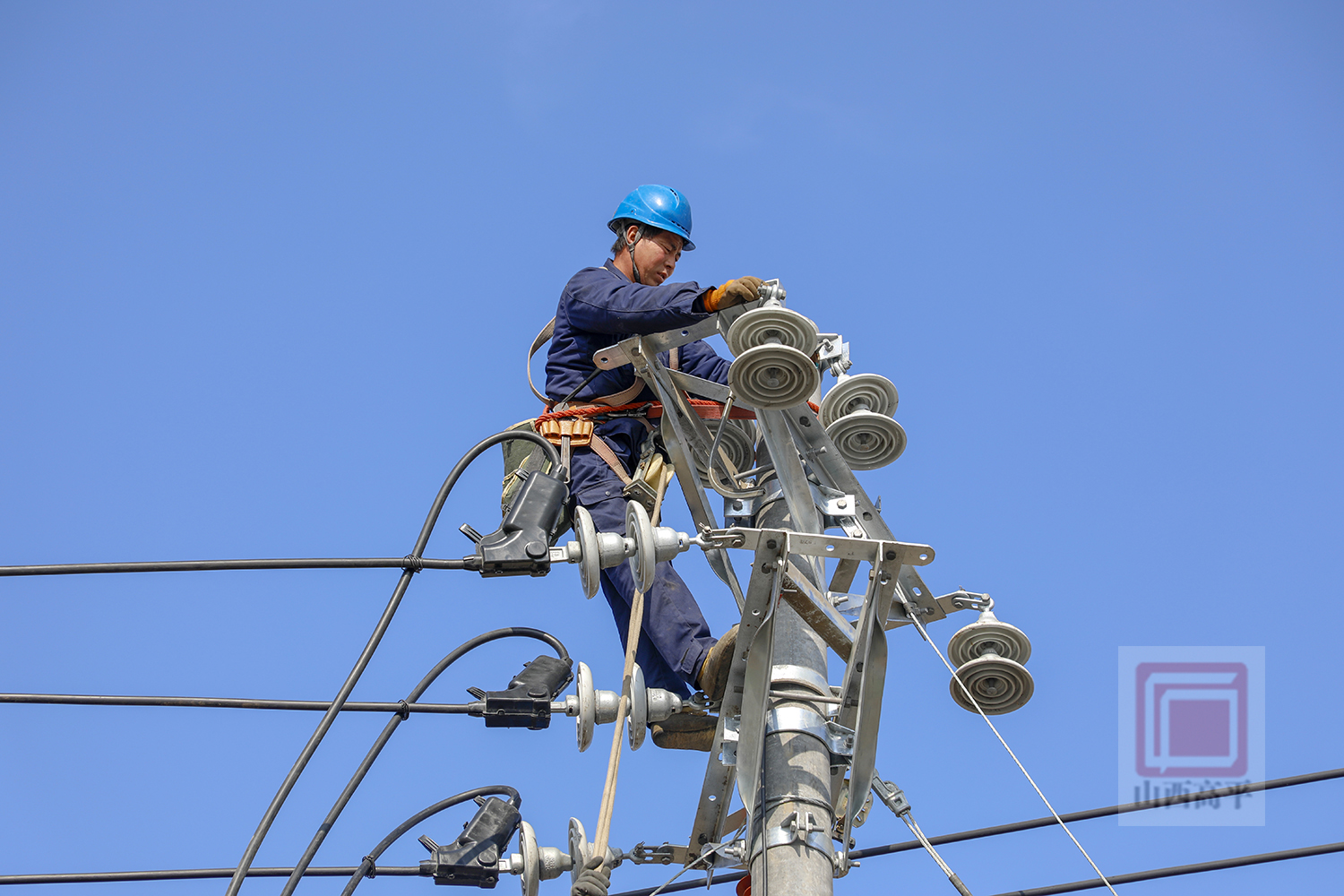

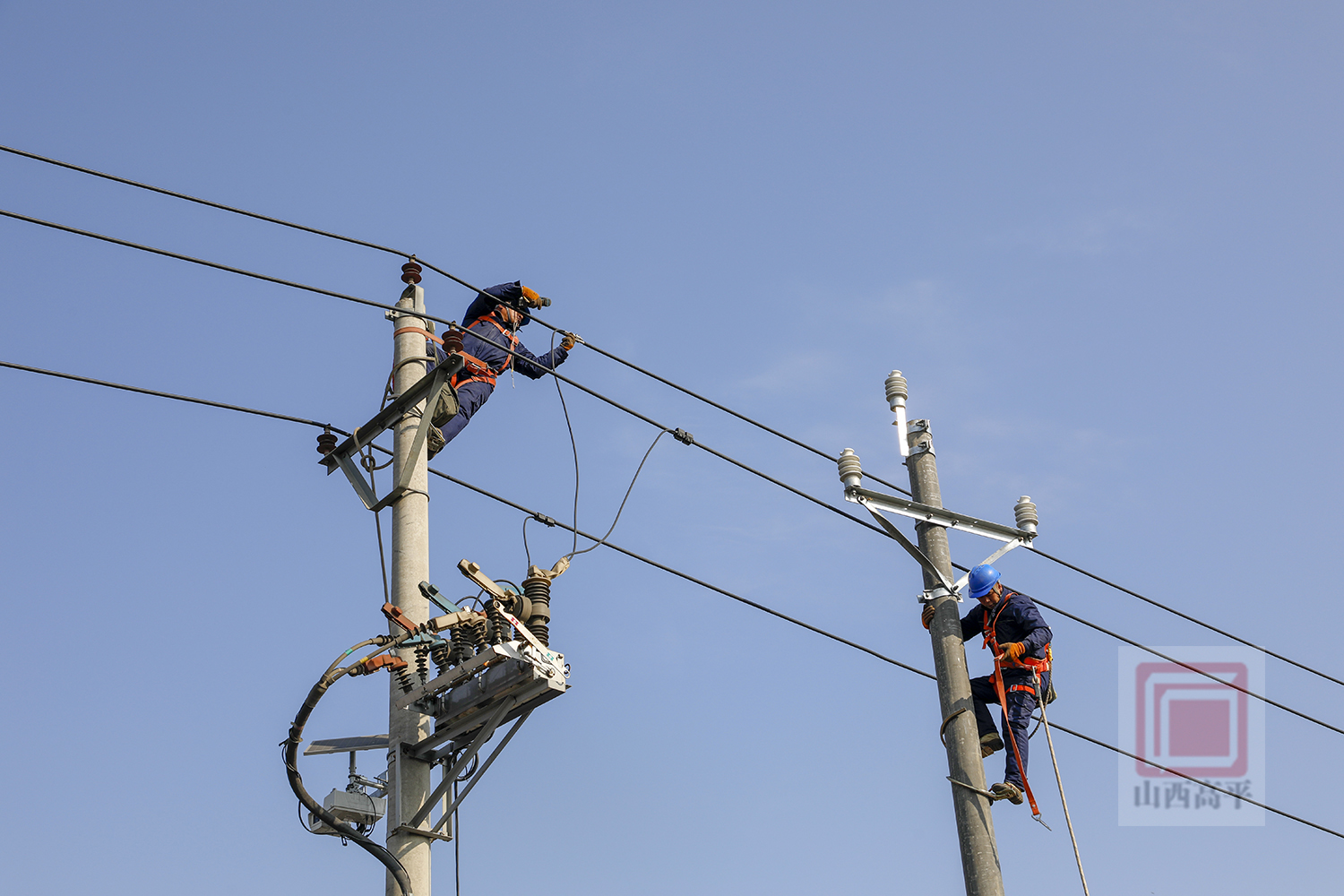

  在马村南环沿线配电网改造现场,作业人员严格落实安全施工规范,在完成设备检查、安全防护等前期准备后,脚踩无拉线杆攀爬至高空,小心翼翼地开展导线架设、断路器安装等作业。

  “此次改造,我们将从关岭变电站新增一条10千伏线路,不仅能有效分流原线路的供电压力,解决以往供电户数多、负荷大导致的电压不稳问题,还新增一处联络线,大幅提升区域供电可靠性。”马村镇供电所副所长琚小龙介绍,该线路还将为马村镇供暖企业恒光热力提供备用电源,确保冬季供暖期间电力供应万无一失,让群众温暖过冬。

  为解决区域线路老化、负荷不足、供电不稳定等问题,国网高平供电公司启动马村南环沿线配电网改造工程。该工程新建10千伏架空线路4.8千米,新建10千伏电缆线路0.7千米,改造10千伏架空线路6.21千米,改造10千伏电缆线路0.53千米,新建一二次融合成套柱上断路器3套。目前,已完成工程总进度的90%,年底全部完工送电。

  据悉,此次城乡配电网升级改造工程共实施81项,包括2025年开工项目和2026年储备项目,总投资1.9815亿元,辐射全市所有乡镇(街道)。改造内容包括配电网网架优化、台区增容改造、老旧环网柜改造、高层小区双电源建设、重卡充电桩配套工程等。

  截至目前,工程按计划时序有序推进,完成投运10千伏线路60.53公里、0.4千伏线路18.82公里、接户线32.14公里,安装环网柜133台、变压器15台、断路器129台,改迁10千伏线路195.4公里,已完成总进度的52.85%。

  下一步,国网高平市供电公司将继续严把工程质量关、安全关,倒排工期、挂图作战,全力以赴推进城乡配电网升级改造工程建设,确保各项改造任务早日完工。同时,持续聚焦群众用电需求,加强电网运维管理,提升供电服务水平,让升级后的配电网更好地惠及城乡群众,为我市高质量发展提供更加坚实可靠的电力支撑。(邢宇琛)
